Hồ sơ mời thầu hệ thống điện nhà máy: checklist để so sánh báo giá đúng phạm vi

Muốn nhận được các báo giá hệ thống điện nhà máy có thể so sánh với nhau, chủ đầu tư cần gửi cùng một bộ đầu vào: nhu cầu sử dụng điện, sơ đồ và mặt bằng, ranh giới công việc, yêu cầu thiết bị, điều kiện thi công và đầu ra bàn giao. Khi thông tin chưa đủ, hãy yêu cầu nhà thầu ghi rõ giả định và phần tạm tính. Một con số “trọn gói” chưa làm rõ những nội dung này chưa đủ cơ sở để lựa chọn.

Chốt bài toán đầu tư trước khi gửi yêu cầu báo giá

Bài viết này dành cho chủ nhà máy, bộ phận kỹ thuật, mua hàng và quản lý dự án chuẩn bị gói điện mới hoặc cải tạo. RFQ là yêu cầu báo giá; các biểu mẫu dưới đây là đề xuất để làm rõ phạm vi kỹ thuật. Nếu dự án sử dụng một quy trình lựa chọn nhà thầu hoặc mẫu hồ sơ bắt buộc, bộ phận phụ trách cần tích hợp checklist vào đúng hồ sơ của dự án.

Trước khi hỏi nhà thầu “hết bao nhiêu tiền”, hãy xác định mình cần đạt điều gì: cấp điện cho dây chuyền mới, bổ sung nguồn cho khu mở rộng, thay thiết bị xuống cấp hay tổ chức lại mạng phân phối. Cùng một diện tích nhà xưởng nhưng mục tiêu, ranh giới và điều kiện vận hành khác nhau sẽ cần những đầu vào khác nhau.

Trong thiết kế thi công hệ thống điện nhà máy, vị trí tải và chế độ vận hành là dữ liệu nền tảng. Phần cấp nguồn trung thế và phân phối hạ thế cần được xem xét trong quan hệ với toàn hệ thống, thay vì chỉ đối chiếu từng thiết bị riêng lẻ. [1]

Chủ đầu tư nên phát hành một bản danh mục tài liệu có mã phiên bản. Khi có thay đổi, ghi rõ tài liệu nào được thay thế và gửi cùng thông tin cho các nhà thầu đang chào. Việc này giúp tránh tình huống một bên báo theo mặt bằng cũ, bên khác báo theo tuyến mới nhưng vẫn được đặt cạnh nhau trong bảng tổng hợp giá.

Có thể dùng bảng sau làm trang kiểm soát hồ sơ RFQ. Mục chưa có tài liệu cần được ghi là “chưa xác nhận”, kèm người chịu trách nhiệm bổ sung; không nên để nhà thầu tự hiểu là không nằm trong phạm vi.

Bộ đầu vào đề xuất cho yêu cầu báo giá điện nhà máy
Nhóm đầu vào Tài liệu hoặc thông tin nên gửi Câu hỏi cần giải quyết
Mục tiêu và ranh giới Mô tả nhu cầu, phạm vi gói, đầu mối kỹ thuật Gói này kết thúc ở tủ tổng, tủ phân phối hay đầu nối máy?
Nguồn và phụ tải Thông tin nguồn hiện hữu, danh sách máy, chế độ chạy Đầu vào nào đã xác nhận, đầu vào nào mới là dự kiến?
Bản vẽ và mặt bằng Sơ đồ nguyên lý, vị trí thiết bị, hướng tuyến dự kiến Bản vẽ nào là cơ sở để bóc khối lượng?
Thiết bị Bảng yêu cầu tính năng và danh mục phụ kiện Nhà thầu được đề xuất tương đương ở những mục nào?
Điều kiện hiện trường Lối vận chuyển, khu vực thi công, lịch sản xuất Những hạn chế nào phải tính trong phương án và chào giá?
Kiểm tra và bàn giao Đầu ra cần nộp, người kiểm tra, mốc tiếp nhận Khi nào được xem là hoàn thành từng phần công việc?

Một bộ hồ sơ ngắn nhưng chỉ rõ phần đã biết và phần còn mở sẽ hữu ích hơn một tập bản vẽ thiếu phiên bản hoặc không thống nhất phạm vi.

Bảng phụ tải phải phản ánh cách nhà máy vận hành

Đừng chỉ gửi tổng công suất ghi trên danh sách máy. Hãy yêu cầu bộ phận sản xuất hoặc đơn vị cung cấp dây chuyền giải thích nhóm nào chạy đồng thời, nhóm nào dự phòng, thời điểm khởi động và kế hoạch mở rộng. Với nhà máy đang vận hành, nên tập hợp các số liệu đo có thời gian, vị trí đo và điều kiện sản xuất đi kèm.

Hệ số sử dụng và hệ số đồng thời phục vụ việc ước tính nhu cầu cực đại; chúng không phải những số mặc định áp chung cho mọi nhà máy. Cơ sở lựa chọn phải gắn với chế độ làm việc của tải. [2]

Để tránh nhầm lẫn giữa dữ liệu đầu vào và kết luận thiết kế, chủ đầu tư có thể yêu cầu tách danh sách thiết bị, dữ liệu vận hành và bảng tính nhu cầu. Mỗi giả định cần có người xác nhận. Nếu sau này thay đổi dây chuyền, nhóm thiết kế sẽ biết phải rà lại phần nào thay vì tính lại từ một con số tổng không rõ xuất xứ.

Những cột nên có trong danh sách phụ tải

Nên lập mỗi nhóm máy thành một dòng, có tên khu vực, số lượng, thông tin điện từ nhà cung cấp, chế độ làm việc, cách khởi động, mức độ ưu tiên và khả năng mở rộng. Nếu công suất trên nhãn là công suất cơ đầu ra, cần làm rõ dữ liệu điện đầu vào thay vì coi hai giá trị là như nhau.

  • Tải hiện hữu: đánh dấu thiết bị tiếp tục sử dụng, thiết bị di dời và thiết bị dự kiến loại bỏ.
  • Tải mới: ghi nguồn thông tin và tình trạng xác nhận của nhà cung cấp dây chuyền.
  • Tải cần duy trì: mô tả mức gián đoạn chấp nhận được để đơn vị thiết kế đề xuất phương án phù hợp.

Ví dụ đọc thông số, không phải kết luận chọn thiết bị

Ví dụ dưới đây giúp người đọc kiểm tra đơn vị và hiểu mối liên hệ giữa công suất biểu kiến, điện áp dây và dòng tải. Số liệu hoàn toàn giả định; không đại diện cho một dự án của QuangAnhcons.

Dòng điện của tải ba pha cân bằng

I = S × 1000 / (√3 × U) [3]

I (A)
Dòng điện dây
S (kVA)
Công suất biểu kiến của tải
U (V)
Điện áp giữa hai dây pha

Giả định áp dụng

  • Tải ba pha cân bằng; S và U ứng với cùng trạng thái làm việc. [3]

Ví dụ minh họa với dữ liệu giả định

Giả sử S = 800 kVA và U = 400 V: I = 800 × 1000 / (√3 × 400) ≈ 1.155 A, tức khoảng một nghìn một trăm năm mươi lăm ampe. [3]

Dòng tải này chưa phải kết quả chọn cáp hoặc thiết bị bảo vệ. Phương án thiết kế còn phải kiểm tra điều kiện lắp đặt, sụt áp, ngắn mạch và phối hợp bảo vệ. [1]

Lập bảng ranh giới để tránh bỏ sót và tính trùng

Phạm vi dễ gây tranh luận nhất thường nằm ở chỗ giao nhau giữa các gói: ai cấp đầu cáp, ai làm móng, ai hoàn trả mặt bằng, ai cấp nguồn tạm, ai tập hợp hồ sơ phục vụ làm việc với đơn vị cấp điện. Không nên chỉ ghi “nhà thầu điện thực hiện trọn gói” rồi để các bên tự diễn giải.

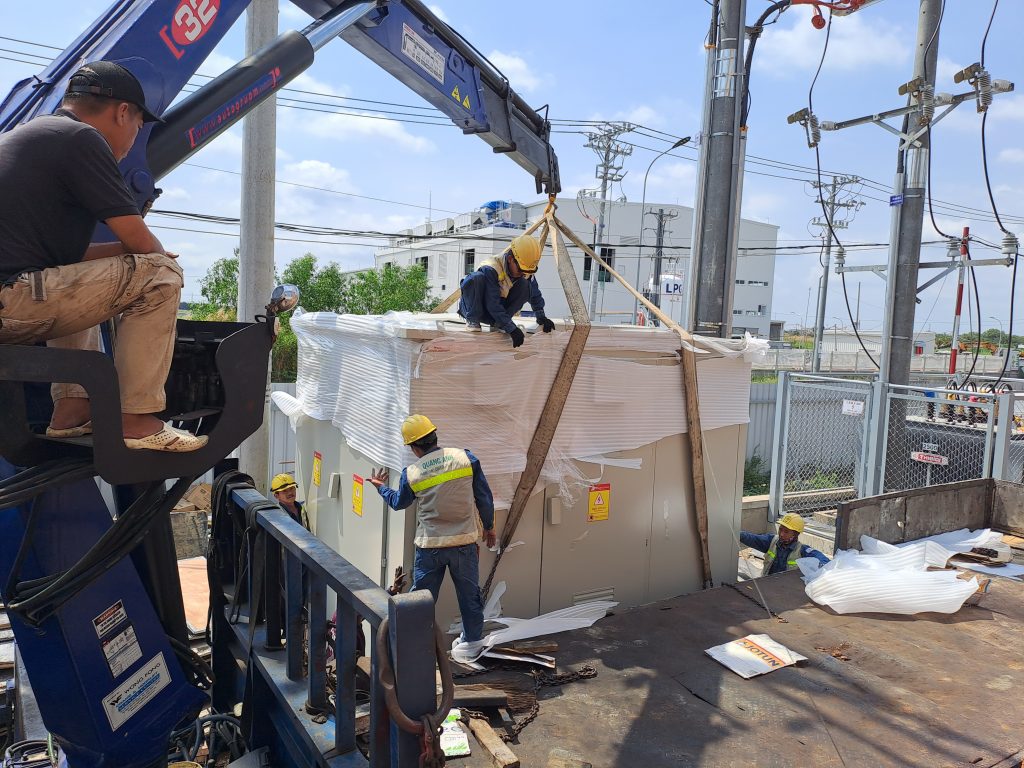

Cẩu nâng cụm tủ điện ngoài trời tại khu vực thi công
Thiết bị được di chuyển bằng cẩu vào khu vực lắp đặt.

Nếu có hạng mục trạm biến áp, cần mô tả rõ phần từ điểm tiếp nhận nguồn tới thiết bị trong nhà máy. Trong hồ sơ có thể đặt riêng mục thi công trọn gói trạm biến áp cho nhà máy và liệt kê từng đầu việc giao nhận. Tên hạng mục không thay cho bảng phạm vi chi tiết.

Bảng dưới là mẫu phân công để các bên điền và xác nhận theo dự án; không mặc định một bên phải chịu toàn bộ các công việc nêu ra. Tại mỗi giao diện nên ghi cả đầu vào được bàn giao, điều kiện tiếp nhận và tài liệu chứng minh hoàn thành.

Hãy thêm cột tên đơn vị chịu trách nhiệm vào bảng khi sử dụng cho công trình. Các câu hỏi nhằm phát hiện điểm giao chưa được phân công trước khi chốt báo giá.

Các giao diện nên làm rõ trong phạm vi gói điện
Giao diện Cần làm rõ trong RFQ Đầu ra nên yêu cầu
Nguồn cấp và điểm đấu nối Ai xác nhận phương án; ai cung cấp dữ liệu và theo dõi phản hồi? Danh mục thông tin đã được xác nhận và việc còn chờ
Tuyến cáp và đầu cáp Phạm vi cung cấp có gồm phụ kiện, đấu nối và đánh dấu không? Danh mục tuyến, đầu cuối và phụ kiện theo bản vẽ
Thiết bị và kết cấu đỡ Móng, bệ, giá đỡ, bu lông và chi tiết chờ do gói nào làm? Bản vẽ giao diện đã được các bên thống nhất
Mương, hố và đường giao thông Ai đào, chống đỡ, thoát nước và tái lập bề mặt? Phạm vi thi công và tiêu chí hoàn trả
Tủ điện và máy sản xuất Điểm kết thúc gói điện nằm ở đâu; ai đấu dây phía máy? Sơ đồ giao nhận và danh mục đầu nối
Điều khiển và giám sát Ai cấp tín hiệu, thiết bị truyền thông và thực hiện thử giao tiếp? Danh sách tín hiệu và trách nhiệm kiểm tra
Thiết bị hiện hữu Ai kiểm tra tình trạng và xác nhận phần được tái sử dụng? Hồ sơ hiện trạng, giới hạn tái sử dụng và phương án xử lý

Nếu một giao diện chưa có đơn vị nhận trách nhiệm, cần đưa vào danh sách làm rõ; không nên xóa khỏi phạm vi chỉ để có tổng giá thấp hơn.

Yêu cầu thông số và chứng cứ cho đề xuất thiết bị

Chỉ ghi tên thương hiệu thường chưa đủ để so sánh chào giá. Nên yêu cầu nhà thầu chỉ rõ model hoặc dòng thiết bị, cấu hình, phụ kiện, tính năng và tài liệu kỹ thuật của sản phẩm đề xuất. Khi cho phép hàng tương đương, cần nêu các tiêu chí phải đối chiếu và cách trình duyệt thay đổi.

Với máy biến áp, nhu cầu công suất biểu kiến là một đầu vào; kế hoạch mở rộng, khả năng cải thiện hệ số công suất, điều kiện lắp đặt và các cấp công suất thiết bị cũng ảnh hưởng lựa chọn. Vì vậy không nên chốt công suất chỉ từ tên gọi của gói mua sắm. [4]

Để người mua hàng dễ kiểm soát, có thể chia hồ sơ chào thành một phương án đáp ứng yêu cầu và các phương án thay thế ghi riêng. Mọi khác biệt cần có mô tả tác động tới mặt bằng, phạm vi, tiến độ và chi phí; không trộn phương án thay thế vào tổng giá cơ sở mà không giải thích.

Bảng này là gợi ý trường thông tin cần hỏi trong chào giá. Các giá trị cụ thể phải lấy từ thiết kế, yêu cầu dự án và hồ sơ của đúng thiết bị, không tự điền theo một công trình khác.

Mẫu yêu cầu nhà thầu kê khai cấu hình thiết bị
Nhóm thiết bị Thông tin đề nghị kê khai Tài liệu đối chiếu
Máy biến áp Cấu hình điện, kiểu thiết bị, làm mát, kích thước, phụ kiện và bảo hành Datasheet và bản vẽ của phương án chào
Tủ trung thế hoặc RMU Sơ đồ ngăn, chức năng từng ngăn, liên động, đo lường, bảo vệ và phụ kiện cáp Sơ đồ nguyên lý, bản vẽ bố trí và danh mục phụ kiện
Tủ điện hạ thế Cấu hình tủ, thiết bị chính, các ngăn ra và yêu cầu giao tiếp Danh mục thiết bị, bản vẽ và hồ sơ kiểm tra phù hợp
Cáp và phụ kiện Chủng loại, tuyến sử dụng, đầu nối, phương án lắp đặt và nhận diện Danh mục tuyến, datasheet và bảng khối lượng
Đo lường và điều khiển Chức năng, tín hiệu, ranh giới đấu dây và cách bàn giao cấu hình Danh sách tín hiệu và hồ sơ giao diện
Vật tư lắp đặt Giá đỡ, chi tiết liên kết, đầu nối, nhãn và phần hoàn thiện liên quan Danh mục bao gồm trong đơn giá hoặc tách riêng

Điểm cần đối chiếu là sự đáp ứng của cả cấu hình đề xuất, không chỉ sự trùng tên thương hiệu giữa các báo giá.

Khảo sát mặt bằng và lịch sản xuất trước khi chốt tiến độ

Đối với công trường nhà xưởng, hãy ghi nhận lối vận chuyển và khu vực đưa thiết bị vào vị trí: cổng, mặt bằng tập kết, không gian xe cẩu, các công tác xây dựng đang diễn ra và đường đi của người lao động. Ảnh hiện trường cần đi cùng vị trí và ghi chú; một ảnh đẹp không thay thế cho bản khảo sát.

Nhân sự thao tác tại khoang tủ điện ngoài trời
Tủ điện ngoài trời và khu vực thao tác của đội thi công.

Trong nhà máy đang hoạt động, nên yêu cầu nhà thầu tách công việc có thể làm độc lập khỏi phần phụ thuộc bàn giao khu vực hoặc gián đoạn nguồn điện. Kế hoạch cần được bộ phận vận hành phối hợp xem xét. Bài viết không đưa ra trình tự thao tác điện hoặc phương án cắt điện cho một hiện trường chưa khảo sát.

Chủ đầu tư cũng nên chỉ định người tiếp nhận câu hỏi trong giai đoạn chào giá. Nếu nhà thầu thấy bản vẽ và hiện trường không khớp, cần có cách ghi nhận và trả lời chung, thay vì mỗi bên tự đưa ra một giả định khác nhau rồi chờ xử lý khi thi công.

Với công trình xây mới

Yêu cầu phối hợp với phần xây dựng để xác định thời điểm có mặt bằng, chi tiết chờ và lối vận chuyển. Những khu vực chưa sẵn sàng nên xuất hiện trong kế hoạch phối hợp, không chỉ nằm trong ghi chú của bản vẽ.

Với công trình cải tạo

Nên lập danh mục thiết bị hiện hữu và phần hồ sơ còn thiếu. Nếu dự kiến tái sử dụng, yêu cầu trình bày cơ sở đánh giá và giới hạn của phương án. Chưa xác nhận được tình trạng thì giữ phương án thay thế như một nội dung cần làm rõ, không mặc định thiết bị còn đáp ứng.

Định nghĩa đầu ra kiểm tra và bàn giao ngay trong RFQ

Kiểm tra trước vận hành và hồ sơ kết quả là phần cần được xác định từ đầu. Hướng dẫn kỹ thuật của Schneider Electric nêu việc lập báo cáo sau kiểm tra, bao gồm phạm vi đã kiểm tra, kết quả và các sửa chữa hoặc cải thiện cần thực hiện. Danh mục áp dụng phải phù hợp loại hệ thống và yêu cầu của dự án. [5]

Trong yêu cầu chào giá, nên đề nghị nhà thầu trình danh mục hồ sơ bàn giao, kế hoạch kiểm tra và đầu mối phối hợp. Với phần trạm, có thể dùng quy trình thi công trạm biến áp để tổ chức các mốc công việc, rồi đối chiếu lại với thiết kế được duyệt và yêu cầu thực tế của bên tiếp nhận.

Đừng chỉ yêu cầu “có biên bản nghiệm thu”. Cần biết biên bản gắn với thiết bị hoặc mạch nào, ai lập, ai xem xét, tồn tại được ghi ở đâu và hồ sơ nào phải cập nhật sau khi xử lý. Cách tổ chức này giúp người vận hành tiếp nhận một bộ tài liệu có thể tra cứu, thay vì nhiều tệp rời không liên kết với hiện trường.

Các nhóm dưới đây dùng để soạn danh mục đầu ra trong RFQ. Nội dung và người phê duyệt phải được các bên xác nhận theo gói công việc; đây không phải bộ biểu mẫu pháp lý áp dụng cho mọi công trình.

Đề xuất nhóm hồ sơ để kiểm soát việc bàn giao
Nhóm đầu ra Nội dung đề nghị nhà thầu trình Điểm cần kiểm tra khi tiếp nhận
Hồ sơ thiết bị Danh mục thiết bị thực lắp và tài liệu liên quan Thông tin nhận diện có khớp thiết bị tại hiện trường không?
Hồ sơ kiểm tra Kế hoạch, phạm vi, kết quả và danh sách tồn tại Có truy được kết quả về đúng đối tượng đã kiểm tra không?
Bản vẽ hoàn công Sơ đồ và mặt bằng cập nhật theo phần thực hiện Thay đổi trong thi công đã được phản ánh đầy đủ chưa?
Hướng dẫn vận hành Tài liệu sử dụng, bảo trì và đầu mối hỗ trợ Người tiếp nhận đã được giải thích nội dung cần thiết chưa?
Bàn giao và bảo hành Danh sách tài sản, phụ kiện, công việc còn lại và cam kết hỗ trợ Trách nhiệm xử lý sau bàn giao có rõ ràng không?

Đầu ra bàn giao càng rõ ở thời điểm hỏi giá, việc kiểm tra chào giá và theo dõi hoàn thành càng có cơ sở.

So sánh báo giá trên cùng một mặt bằng phạm vi

Bảng tổng hợp giá nên thể hiện cả phần đáp ứng yêu cầu và phần chưa làm rõ. Một nhà thầu có tổng giá thấp hơn nhưng loại trừ hạng mục cần thiết chưa thể được đánh giá là có phương án kinh tế hơn. Hãy yêu cầu xác nhận lại phạm vi bằng văn bản trước khi đưa các con số về cùng mặt bằng so sánh.

Khi đọc báo giá thi công hệ thống điện, nên đối chiếu bản vẽ và danh mục khối lượng được dùng để chào, điều kiện vận chuyển, lắp đặt, kiểm tra, bàn giao và cách xử lý thay đổi. Phần chưa định lượng cần được đánh dấu riêng để người quyết định nhìn thấy rủi ro còn mở.

Với phần nguồn riêng, báo giá trạm biến áp cần được xem trong cùng ranh giới với tuyến cấp nguồn, phần xây dựng và giao diện hạ thế. Nếu các phần này thuộc những gói khác nhau, bảng tổng hợp vẫn nên ghi rõ đầu mối và phạm vi đã loại trừ để tránh bỏ sót khi lập ngân sách.

Không cần gán điểm hoặc tỷ trọng cố định khi chưa có tiêu chí mua sắm được duyệt. Có thể bắt đầu bằng bảng “đáp ứng / khác biệt / chờ xác nhận” để nhận diện những mục chưa thể so sánh trực tiếp.

Mẫu bảng làm rõ trước khi chọn phương án chào giá
Nội dung đối chiếu Câu hỏi gửi nhà thầu Cách ghi nhận trong bảng tổng hợp
Phạm vi Những công việc và vật tư nào chưa bao gồm? Liệt kê từng loại trừ, gắn với hạng mục tương ứng
Cấu hình Điểm nào khác yêu cầu hoặc dùng phương án thay thế? Tách phương án cơ sở và phương án thay thế
Khối lượng Bóc theo bản vẽ nào; phần nào chờ khảo sát? Ghi phiên bản và đánh dấu khối lượng tạm tính
Đơn giá Đơn giá đã gồm các công tác phụ liên quan chưa? Yêu cầu mô tả bao gồm và không bao gồm
Tiến độ Mốc nào phụ thuộc mặt bằng, phê duyệt hoặc nhà cung cấp? Ghi điều kiện bắt đầu và các phụ thuộc còn mở
Thương mại Thuế, thanh toán, hiệu lực và bảo hành được trình bày thế nào? So sánh theo cùng cách thể hiện đã thống nhất
Thay đổi Nếu đầu vào thay đổi thì trình và xác nhận phát sinh ra sao? Ghi quy trình đề xuất và người có thẩm quyền xác nhận

Chỉ chốt so sánh giá sau khi các khác biệt đáng kể đã được nhận diện. Phần chưa rõ cần giữ nguyên trạng thái chờ xác nhận, không tự giả định rằng đã bao gồm.

Bộ hồ sơ nên gửi khi bắt đầu trao đổi với QuangAnhcons

Anh/chị có thể bắt đầu bằng mặt bằng hiện có, danh sách máy dự kiến, thông tin nguồn cấp đang biết và mô tả rõ mục tiêu công việc. Nếu thiếu bản vẽ hoặc thông số, hãy liệt kê phần còn thiếu; giai đoạn đầu có thể tập trung làm rõ đầu vào và phạm vi khảo sát trước khi chốt cấu hình.

Đề nghị gửi kèm một bảng câu hỏi còn mở: vị trí thiết bị đã thống nhất chưa, công trình có đang vận hành không, hạng mục nào dự kiến tái sử dụng, ai phụ trách trao đổi với đơn vị cấp điện và ai xác nhận yêu cầu của dây chuyền. Đây là những thông tin giúp cuộc trao đổi đi vào đúng quyết định cần giải quyết.

Kết quả cần đạt sau bước làm rõ là một bộ yêu cầu có cùng phiên bản cho các bên: biết mua và làm những gì, biết điều gì còn chưa chắc chắn, và biết ai sẽ xác nhận phần còn thiếu. Khi nền tảng này rõ, báo giá mới trở thành công cụ ra quyết định hữu ích thay vì chỉ là một tổng tiền.

  • Gửi bản vẽ đang sử dụng và ghi rõ tình trạng: sơ bộ, phục vụ chào giá hay đã được xác nhận.
  • Tách đầu vào đã có tài liệu chứng minh khỏi thông tin trao đổi miệng hoặc dự kiến.
  • Chỉ định đầu mối kỹ thuật và mua hàng để thống nhất cách trả lời các câu hỏi làm rõ.
  • Yêu cầu báo giá thể hiện rõ giả định, loại trừ và điều kiện cần đáp ứng trước khi triển khai.

Câu hỏi thường gặp

Chưa có bản vẽ thiết kế thì có thể hỏi giá được không?

Có thể gửi yêu cầu khảo sát hoặc báo giá sơ bộ, nhưng nên ghi rõ mức độ hoàn thiện của đầu vào và yêu cầu nhà thầu nêu giả định. Chưa đủ dữ liệu để xác định khối lượng thì không nên coi giá sơ bộ là cam kết cuối cùng cho toàn bộ công trình.

Báo giá ghi “trọn gói” có nghĩa đã bao gồm mọi công việc không?

Cần đọc phạm vi bao gồm, loại trừ, bản vẽ và danh mục công việc đi kèm. Chủ đầu tư nên yêu cầu nhà thầu xác nhận các giao diện còn mơ hồ, đặc biệt phụ kiện, phần xây dựng, phối hợp và hồ sơ bàn giao. Tên gọi “trọn gói” tự nó chưa giải thích được các mục này.

Có nên chọn máy biến áp bằng tổng công suất máy sản xuất?

Không nên chốt chỉ từ một tổng số trên danh sách máy. Cần làm rõ nhu cầu biểu kiến và xem xét kế hoạch mở rộng cùng điều kiện lắp đặt trước khi quyết định cấp công suất phù hợp. [4]

Nhà thầu chào thương hiệu tương đương thì kiểm tra thế nào?

Yêu cầu lập bảng khác biệt theo từng đặc tính đã nêu trong RFQ, đính kèm tài liệu của đúng cấu hình và mô tả ảnh hưởng tới giao diện lắp đặt. Phương án thay thế nên được trình riêng để người có trách nhiệm kỹ thuật xem xét trước khi chọn.

Khi nào nên chốt giá cuối cùng?

Khi các bên đã thống nhất cơ sở chào giá và nhận diện rõ phần còn mở. Nếu vẫn còn công việc chưa định lượng, nên thể hiện riêng cách xác nhận khối lượng và xử lý thay đổi; bộ phận phụ trách hợp đồng cần rà lại điều kiện thương mại trước khi ký.

Nguồn tham khảo

  1. Schneider Electric — Phương pháp thiết kế hệ thống điện
  2. Schneider Electric — Xác định nhu cầu công suất cực đại
  3. Schneider Electric — Công suất biểu kiến và dòng điện tải
  4. Schneider Electric — Các yếu tố khi chọn công suất máy biến áp
  5. Schneider Electric — Kiểm tra ban đầu và hồ sơ kết quả thử nghiệm
