- Giá trạm biến áp 2026 phụ thuộc mạnh vào cấu hình (kiosk/compact/xây), công suất, cấp điện áp và yêu cầu EVN.
- Cấu phần chi phí gồm thiết bị chính, xây dựng – lắp đặt, thí nghiệm – pháp lý, vận chuyển – cẩu lắp và dự phòng rủi ro.
- Muốn chốt báo giá nhanh: cần bản vẽ mặt bằng, công suất – sơ đồ cấp điện, vị trí đấu nối, yêu cầu tiêu chuẩn và tiến độ.
- Chưa nên neo ngân sách tuyệt đối khi thiếu hồ sơ; nên dùng khung theo cấu phần và cập nhật khi có thỏa thuận đấu nối.
- Lựa chọn giải pháp theo mục tiêu: tối ưu tiến độ chọn kiosk/compact; tối ưu CAPEX cân nhắc trạm xây nếu mặt bằng phù hợp.
Bài này dành cho ai?
- Chủ đầu tư nhà máy, kho logistics, trung tâm dữ liệu, khu dân cư thương mại
- Ban QLDA, phòng M&E, phòng mua sắm
- Đơn vị vận hành cơ điện cần nâng công suất/di dời trạm
Khi nào nên đọc bài này?
- Khi lập ngân sách sơ bộ cho dự án 2026
- Khi cần so sánh phương án trạm và chuẩn bị hồ sơ xin thỏa thuận đấu nối EVN
- Khi yêu cầu báo giá EPC trọn gói hoặc từng phần hạng mục
- 1. Toàn cảnh giá trạm biến áp 2026: xu hướng và ràng buộc thị trường
- 2. Phân loại trạm biến áp và định hướng chi phí theo cấu hình
- 3. Cấu phần chi phí và logic hình thành giá (pricing 2026)
- 4. Thông tin cần cung cấp để chốt giá nhanh, tránh phát sinh
- 5. Quy trình từ báo giá đến đóng điện: mốc công việc và phụ thuộc
- 6. Decision logic: chọn phương án tối ưu theo mục tiêu dự án
- 7. Rủi ro đội chi phí & cách tối ưu ngân sách 2026
- 8. Phạm vi dịch vụ và cách QuangAnhcons đồng hành
Bài viết cung cấp khung chi phí và logic định giá trạm biến áp năm 2026 theo cách thực dụng, dễ tra cứu. Nội dung định hướng, không gán số tuyệt đối khi thiếu dữ liệu, và gắn với yêu cầu tuân thủ EVN/TCVN/IEC, QCVN.
1. Toàn cảnh giá trạm biến áp 2026: xu hướng và ràng buộc thị trường
Giá trạm biến áp năm 2026 chịu chi phối bởi biến động giá đồng/thép, tỷ giá, logistics và các yêu cầu tuân thủ mới. Số hóa bảo vệ–đo lường giúp tối ưu O&M nhưng có thể làm tăng CAPEX ban đầu; PCCC cập nhật cũng làm đội chi phí xây dựng, nhất là với trạm 110kV. Chủ đầu tư nên lập khung chi phí theo cấu phần, bám điều kiện hiện trường và hồ sơ thỏa thuận đấu nối. Mọi định lượng chi tiết cần dữ liệu dự án/BOQ/thiết kế để định lượng.
Phạm vi áp dụng: trạm 22–110kV (AIS/GIS/kiosk) cho công nghiệp, thương mại và phụ tải lớn. Nền giá 2026 quyết định bởi chiến lược số hóa, cấu hình thiết bị, điều kiện đất/nhà trạm và ràng buộc đấu nối, cần dữ liệu dự án/BOQ/thiết kế để định lượng.
Yếu tố thị trường chi phối gồm biến động giá đồng/thép, tỷ giá và chi phí logistics; nhu cầu tăng công suất lưới, đặc biệt mùa cao điểm 2026, có thể kéo dài lead time và làm nhạy cảm đơn giá. Nguồn cung nội địa đạt chuẩn giúp kiểm soát chi phí và rủi ro tiến độ.
Về tuân thủ, yêu cầu số hóa bảo vệ–đo lường và PCCC cập nhật là các lực đẩy chi phí rõ rệt đối với trạm mới/cải tạo, nhất là cấp 110kV. Song song, áp dụng IEC 61850, GIS và kiosk hỗ trợ tối ưu CAPEX/OPEX trên vòng đời, đặc biệt khi quỹ đất hạn chế.
Về kinh tế vận hành, giá điện hai thành phần từ 2026 khiến bài toán lựa chọn dung lượng MBA, tổn hao và chiến lược vận hành quan trọng hơn. Phí công suất thử nghiệm trong giai đoạn nghiệm thu là chi phí cần tính trước trong ngân sách; đồng thời, số hóa có thể giảm chi phí O&M dài hạn.
| Cấu phần chi phí | Nội dung chính | Dữ liệu cần để định lượng |
|---|---|---|
| Thiết bị chính | MBA lực, tủ trung áp (AIS/GIS/RMU), tủ hạ áp, thanh cái, phụ kiện | SLD, cấp điện áp, dung lượng (MVA), tiêu chuẩn kỹ thuật |
| Bảo vệ–đo lường–điều khiển | IED, rơle số, SCADA/RTU, đồng bộ thời gian, IEC 61850 | Kiến trúc trạm số, danh mục I/O, yêu cầu tích hợp |
| Xây dựng & PCCC | Nền móng, nhà trạm/kiosk, hàng rào, hệ PCCC theo tiêu chuẩn | Bản vẽ kiến trúc, diện tích/quỹ đất, mức độ PCCC yêu cầu |
| Cáp & đấu nối | Cáp lực, cáp điều khiển, máng/cầu cáp, đầu cos/đầu cáp | Chiều dài tuyến, phương án đi cáp, điều kiện thi công |
| Thí nghiệm–nghiệm thu–đấu nối | Thí nghiệm định kỳ/định mức, commissioning, phí công suất thử nghiệm | Kế hoạch thử tải, cấp điện áp đấu nối, biểu phí hiện hành |
| Giấy phép & quản lý | Hồ sơ thỏa thuận đấu nối, an toàn điện, hồ sơ PCCC | Lịch phê duyệt, yêu cầu của đơn vị điện lực/CS PCCC |
| Dự phòng & rủi ro | Dự phòng trượt giá, trễ tiến độ, thay đổi thiết kế | Mốc tiến độ, điều kiện hợp đồng, chỉ số vật liệu |
Các quyết định kỹ thuật ảnh hưởng giá 2026:
- Chọn AIS vs GIS/kiosk theo quỹ đất, môi trường và yêu cầu vận hành.
- Mức độ số hóa (IED/IEC 61850, trạm số) cân đối CAPEX tăng và OPEX giảm.
- Cấu hình MBA (dự phòng N-1, ONAN/ONAF) và chỉ tiêu tổn hao.
- Mức độ PCCC áp dụng cho 110kV và yêu cầu tích hợp hệ thống.
- Phương án thi công/chuỗi cung ứng nhằm giảm rủi ro vật liệu và logistics.
Chuẩn/quy chuẩn liên quan
- QCVN 26:2025/BCT – Quy chuẩn kỹ thuật số hóa bảo vệ-đo lường.
- TCVN 3890:2023 – Tiêu chuẩn PCCC trạm biến áp.
- IEC 61850 – Giao thức số hóa trạm biến áp.
Lưu ý: Mọi con số ngân sách cụ thể cần dữ liệu dự án/BOQ/thiết kế để định lượng. Khuyến nghị “khóa” đầu vào kỹ thuật và lập dự toán theo cấu phần để kiểm soát thay đổi.

2. Phân loại trạm biến áp và định hướng chi phí theo cấu hình
Chọn cấu hình trạm quyết định diện tích, tiến độ, hạng mục thiết bị và phần xây dựng. Kiosk/compact ưu tiên lắp nhanh, gọn mặt bằng; trạm xây tối ưu chi phí vòng đời khi đủ quỹ đất; giàn/treo phù hợp tải nhỏ–vừa và vị trí đặc thù. Mọi định lượng chi phí cần dữ liệu dự án/BOQ/thiết kế.
Cấu hình trạm biến áp cần quyết sớm theo mặt bằng, tiến độ, nhu cầu mở rộng và mức tải. Lựa chọn ảnh hưởng trực tiếp đến thiết bị trung–hạ thế, phần xây dựng, phương án đấu nối và thời gian huy động nguồn điện.

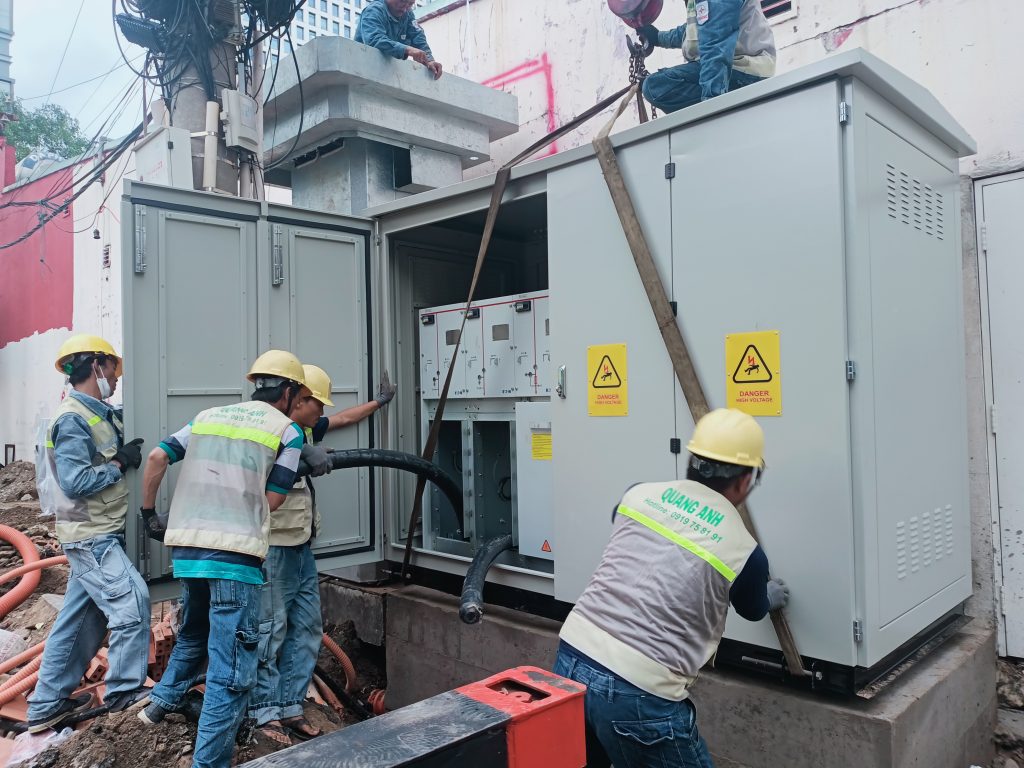

Trạm kiosk/compact là tổ hợp kín gọn, chế tạo sẵn, chứa MBA + tủ trung thế + tủ hạ thế trong vỏ kim loại. Ưu điểm: lắp nhanh, giảm hạ tầng dân dụng, thẩm mỹ tốt, phù hợp vị trí hạn chế mặt bằng. Rủi ro: không linh hoạt nâng công suất do module cố định; chi phí đơn vị có thể cao hơn trạm xây ở công suất lớn.
Trạm xây (phòng/trạm kín) linh hoạt bố trí trong nhà hoặc ngoài trời. Khi có quỹ đất, phương án này thuận lợi tối ưu TCO, dễ mở rộng, chọn thiết bị theo yêu cầu vận hành. Ngoài trời thường kinh tế hơn cho công suất lớn; trong nhà gọn đẹp, phù hợp công trình văn phòng, khách sạn, nhưng cần thời gian xây dựng và giấy phép.
Trạm giàn/treo lắp ngoài trời, phù hợp tải nhỏ–vừa hoặc khu vực địa hình/điều kiện đặc thù. Giàn đặt thiết bị trên kết cấu giữa hai cột; treo lắp gọn trên cột, thời gian thi công ngắn, mức đầu tư nhỏ cho hệ thống nhỏ, nhưng phơi thời tiết và hạn chế mở rộng.
- Kiosk/compact: ưu tiên tiến độ và mặt bằng; tối giản dân dụng; khó nâng công suất. Chi phí tổng thể phụ thuộc cấu hình tủ và dung lượng MBA – cần dữ liệu dự án/BOQ/thiết kế để định lượng.
- Trạm xây trong nhà: thẩm mỹ, an toàn, dễ tích hợp hạ tầng tòa nhà; thời gian thi công dài hơn. Chi phí chịu ảnh hưởng lớn bởi kiến trúc, PCCC, thông gió – cần dữ liệu dự án/BOQ/thiết kế để định lượng.
- Trạm xây ngoài trời: kinh tế cho công suất lớn; linh hoạt mở rộng. Cần mặt bằng và xử lý nền móng – cần dữ liệu dự án/BOQ/thiết kế để định lượng.
- Trạm giàn: giải pháp ngoài trời cho công suất vừa tại KCN/khu dân cư; kết cấu gọn, thi công nhanh. Ảnh hưởng mỹ quan và yêu cầu hành lang an toàn.
- Trạm treo: tải nhỏ, lắp cực nhanh, chi phí thấp; phù hợp mạng ổn định. Giới hạn dung lượng và bảo vệ thời tiết cần cân nhắc.
Khung bóc tách chi phí nên theo phạm vi công việc từ khảo sát đến O&M. Mọi so sánh cấu hình chỉ có ý nghĩa khi chuẩn hóa hạng mục và điều kiện thi công; cần dữ liệu dự án/BOQ/thiết kế để định lượng.
| Hạng mục | Mô tả | Ghi chú kiểm tra |
|---|---|---|
| Khảo sát | Thu thập hiện trạng, tải, điều kiện | |
| Thiết kế | Tính toán, bản vẽ, thuyết minh | |
| Thi công | Lắp đặt, kết nối, cân chỉnh | |
| Nghiệm thu | Test, commissioning, biên bản | |
| O&M | Vận hành và bảo trì |
Khi chốt cấu hình, cần đồng kiểm với đơn vị điện lực về vị trí đặt trạm, phương án đấu nối, hành lang an toàn và yêu cầu PCCC địa phương. Việc này giúp tránh thay đổi thiết kế và trễ tiến độ.

3. Cấu phần chi phí và logic hình thành giá (pricing 2026)
Chương này phân rã chi phí trạm biến áp theo cấu phần thiết bị, xây dựng, thi công–thí nghiệm, pháp lý–đấu nối, vận chuyển–an toàn và dự phòng–thuế–bảo hiểm. Trình bày logic hình thành giá theo khung chi phí trực tiếp/gián tiếp và các yếu tố làm tăng/giảm giá như công suất, cấp điện áp, loại hình trạm, điều kiện hiện trường, tiến độ và yêu cầu mở rộng. Chỉ nêu khoảng tham chiếu theo cấu phần; để chốt giá cần bản vẽ, SLD, vị trí đấu nối và tiêu chuẩn kỹ thuật. Nếu thiếu hồ sơ, ghi rõ: cần dữ liệu dự án/BOQ/thiết kế để định lượng.
Chương này phân rã chi phí trạm biến áp và giải thích logic hình thành giá 2026, áp dụng cho trạm phân phối 22/0,4 kV–35/0,4 kV trong công nghiệp–thương mại. Trọng tâm là cấu phần chi phí, phương pháp lập giá theo định mức và các yếu tố rủi ro chi phối.
Khung chi phí tuân theo chi phí trực tiếp (vật liệu, nhân công, máy thi công) và chi phí gián tiếp tính theo tỷ lệ quy định. Chi phí lắp đặt không bao gồm thiết bị chính; hao phí vật liệu đã tính hao hụt thi công theo định mức chuyên ngành. Hạng mục thí nghiệm–hiệu chỉnh tuân thủ bộ định mức thí nghiệm trạm/đường dây hiện hành.
- Thiết bị điện chính: MBA, RMU/switchgear, tủ hạ thế, đo đếm, cáp & phụ kiện.
- Xây dựng & kết cấu: nhà trạm/kiosk, bệ móng, tiếp địa, chống sét, rãnh cáp.
- Thi công & thí nghiệm hiệu chỉnh: nhân công, máy thi công, vật liệu phụ; TN-HT theo quy định.
- Pháp lý & thỏa thuận đấu nối EVN: hồ sơ, nghiệm thu PCCC (nếu có), đo đếm, PTO.
- Vận chuyển, cẩu lắp & an toàn: logistics, biện pháp nâng hạ, HSE.
- Dự phòng rủi ro, thuế, bảo hiểm & bảo hành.
Yếu tố làm tăng/giảm giá: công suất và cấp điện áp; loại hình trạm (giàn, trụ thép, kiosk hợp bộ); tiêu chuẩn kỹ thuật/môi trường (IP, IK, sương muối, ăn mòn); điều kiện mặt bằng–đường vận chuyển–cẩu lắp; tiến độ; yêu cầu mở rộng dự phòng (cells, tủ, suất cáp). Việc lượng hóa cụ thể cần dữ liệu dự án/BOQ/thiết kế để định lượng.
Theo tham chiếu thị trường 2026, tổng mức đầu tư biến động theo công suất/loại trạm: khoảng 264–439 triệu đồng (100 kVA) đến 1,3–2,5 tỷ đồng (2000–2500 kVA). Số liệu này chỉ mang tính định hướng theo cấu phần; để chốt giá cần bản vẽ, SLD, vị trí đấu nối và yêu cầu tiêu chuẩn.
Khung BOM/phạm vi công việc mẫu:
| Hạng mục | Mô tả | Ghi chú kiểm tra |
|---|---|---|
| Khảo sát | Thu thập hiện trạng, tải, điều kiện | |
| Thiết kế | Tính toán, bản vẽ, thuyết minh | |
| Thi công | Lắp đặt, kết nối, cân chỉnh | |
| Nghiệm thu | Test, commissioning, biên bản | |
| O&M | Vận hành và bảo trì |
Hồ sơ cần có để báo giá chốt:
- Single-line diagram (SLD), điểm đấu nối và yêu cầu đo đếm.
- Bố trí mặt bằng, tuyến cáp, điều kiện vận chuyển/cẩu lắp.
- Thông số MBA, thiết bị đóng cắt, cấp bảo vệ IP/IK và môi trường lắp đặt.
- Yêu cầu thử nghiệm, nghiệm thu, tiến độ và kế hoạch mở rộng.
Lưu ý: Cơ chế giá điện hai thành phần ảnh hưởng đến thu hồi chi phí và TCO phía khách hàng, nhưng không làm thay đổi cấu phần CAPEX trạm. Các điều chỉnh giá chi tiết phải dựa trên dữ liệu dự án/BOQ/thiết kế để định lượng.

4. Thông tin cần cung cấp để chốt giá nhanh, tránh phát sinh
Đây là checklist dữ liệu tối thiểu để nhà thầu định giá trạm biến áp chính xác và khóa rủi ro phát sinh. Tập trung vào công suất/phụ tải, cấp điện áp & sơ đồ một sợi, điểm đấu nối & lộ tuyến cáp, bản vẽ mặt bằng/cao độ, tiêu chuẩn áp dụng (TCVN/IEC), PCCC, đo đếm, tiến độ và điều kiện thi công. Thiếu các mục này thường làm kéo dài làm rõ phạm vi, đội chi phí, và trễ tiến độ. Các con số chi tiết cần dữ liệu dự án/BOQ/thiết kế để định lượng.
Đây là bộ thông tin cốt lõi để chốt giá EPC/trọn gói trạm biến áp cho dự án công nghiệp, thương mại, solar/EV charging đấu nối trung–hạ áp. Mục tiêu: đủ dữ liệu ngay từ đầu để khóa phạm vi, rút ngắn vòng hỏi–đáp, tránh phát sinh ngoài dự tính.
Phạm vi áp dụng cho trạm mới, nâng cấp công suất, cải tạo đấu nối. Với mỗi mục dưới đây, nếu thiếu số liệu/bản vẽ thì ghi chú rõ để đánh dấu giả định; mọi khối lượng định lượng cần dữ liệu dự án/BOQ/thiết kế để định lượng.
- Phụ tải: tổng công suất dự kiến, biểu đồ phụ tải theo ca/giờ, hệ số đồng thời, nhu cầu dự phòng (N/ N-1), cosφ mục tiêu.
- Cấp điện áp & sơ đồ: cấp điện áp làm việc, sơ đồ một sợi từ điểm đấu nối (PCC) đến tủ phân phối chính, cấu hình biến áp dự kiến.
- Điểm đấu nối & đo đếm: vị trí PCC được điện lực thỏa thuận, cấp đo đếm và vị trí đặt thiết bị đo đếm, yêu cầu đo xa nếu có.
- Tuyến cáp: chiều dài lộ tuyến trung/hạ áp, phương án đi (ngầm/máng/trên không), số giao cắt hạ tầng, điều kiện đào lấp/khôi phục.
- Mặt bằng & cao độ: bản vẽ mặt bằng tổng thể, cao độ nền, vị trí đặt trạm/tủ RMU/MSB, hạn chế không gian và tải trọng nền.
- Tiêu chuẩn & phê duyệt: bộ tiêu chuẩn áp dụng (TCVN/IEC), yêu cầu PCCC, quy định phối hợp bảo vệ, yêu cầu thử nghiệm/commissioning.
- Điều kiện thi công: cửa ra vào, đường cẩu/vận chuyển, khả năng tập kết vật tư, thời gian được phép thi công, kế hoạch cắt điện/đấu nối.
- Tiến độ & thủ tục: mốc phê duyệt phương án đấu nối/mua điện, mục tiêu đóng điện, ràng buộc làm việc với điện lực, điều kiện thanh toán.
- Môi trường & an toàn: khu vực làm việc có nguy cơ cháy nổ/ăn mòn, yêu cầu IP/IK, biện pháp an toàn và huấn luyện bắt buộc.
- O&M: yêu cầu bảo hành, phụ tùng dự phòng, hồ sơ vận hành/bảo trì, phương án nghiệm thu–bàn giao.
Bảng nhóm dữ liệu nên gửi cùng yêu cầu báo giá để rút ngắn thời gian làm rõ và giảm giả định kỹ thuật.
| Nhóm dữ liệu | Nội dung cần có | Rủi ro khi thiếu |
|---|---|---|
| Phụ tải | Công suất, biểu đồ phụ tải, cosφ | Chọn sai dung lượng MBA/thiết bị, phát sinh thay đổi |
| Điểm đấu nối | Vị trí PCC, cấp điện áp, đo đếm | Sai phạm vi đấu nối, chậm phê duyệt điện lực |
| Lộ tuyến cáp | Chiều dài, phương án đi, điều kiện đào | Đội chi phí vật tư/nhân công, trễ tiến độ |
| Bản vẽ hiện trường | Mặt bằng, cao độ, vị trí trạm | Xung đột không gian, phải tái thiết kế |
| Tiêu chuẩn & PCCC | Danh mục TCVN/IEC áp dụng, yêu cầu PCCC | Phải nâng cấp thiết bị/thử nghiệm bổ sung |
| Kế hoạch thi công | Cắt điện, khung giờ làm, logistics | Phát sinh chi phí làm đêm/cẩu lắp |
Lưu ý: Nếu chưa có số liệu đo đếm/biểu đồ phụ tải, cung cấp dữ liệu vận hành tương tự hoặc giả định có căn cứ; mọi chi phí sẽ kèm điều kiện “cần dữ liệu dự án/BOQ/thiết kế để định lượng”. Điểm đấu nối và vị trí thiết bị đo đếm nên được chốt sớm với điện lực để làm cơ sở triển khai.

5. Quy trình từ báo giá đến đóng điện: mốc công việc và phụ thuộc
Quy trình triển khai trạm biến áp đi từ khảo sát, phương án sơ bộ và dự toán, thỏa thuận đấu nối với Điện lực, đến thiết kế, cung ứng thiết bị, thi công – thí nghiệm, nghiệm thu và đóng điện, cuối cùng là bàn giao hồ sơ. Tiến độ chịu ảnh hưởng lớn bởi phê duyệt/điều phối của EVN và thời gian cung ứng thiết bị.
Quy trình từ báo giá đến đóng điện trạm biến áp áp dụng cho dự án đầu tư mới hoặc nâng cấp đấu nối trung áp, tập trung vào mốc kỹ thuật – pháp lý bắt buộc. Các điểm phụ thuộc then chốt gồm thỏa thuận đấu nối với Điện lực, phê duyệt thiết kế, giấy phép thi công, khả dụng thiết bị và lịch cắt điện/đóng điện của lưới.
Chuỗi công việc khuyến nghị theo thứ tự kiểm soát dưới đây; mỗi mốc cần hồ sơ, biên bản và người chịu trách nhiệm rõ ràng. Để định lượng thời gian, khối lượng hay vật tư chi tiết, cần dữ liệu dự án/BOQ/thiết kế để định lượng.
- Khảo sát hiện trường: xác nhận nhu cầu phụ tải, điểm/điều kiện đấu nối, mặt bằng, hành lang tuyến.
- Phương án sơ bộ và dự toán theo cấu phần: phạm vi, cấu hình trạm, tuyến cáp/đường dây, ước tính khối lượng.
- Thỏa thuận đấu nối với Điện lực địa phương: vị trí, chỉ tiêu kỹ thuật, phương án cắt điện; ký hợp đồng/thoả thuận đầu tư khi áp dụng.
- Thiết kế bản vẽ thi công và thuyết minh: tính toán, tiêu chuẩn áp dụng, được phê duyệt trước khi thi công.
- Chuẩn bị vật tư thiết bị: máy biến áp, RMU/tủ trung thế, tủ hạ thế, cáp; kiểm tra trước lắp đặt theo catalog/hồ sơ chất lượng.
- Pháp lý thi công: giải phóng mặt bằng; xin phép đào đường, đấu nối tạm thời nếu cần.
- Thi công nền móng và hạ tầng: đào móng trạm, mương cáp; lắp đặt hệ thống tiếp địa; đổ bê tông móng.
- Lắp đặt phần điện: lắp dựng xà, sứ, cầu dao/phụ kiện; đặt máy biến áp; kéo cáp trung thế/hạ thế; cố định, đánh số, cảnh báo.
- Đấu nối: thực hiện theo phương án cắt điện được duyệt; đảm bảo an toàn và tuần tự thao tác.
- Thí nghiệm – hiệu chỉnh: kiểm tra cách điện, tỷ số biến, rơ le bảo vệ, liên động; lập biên bản thí nghiệm.
- Nghiệm thu: thành lập hội đồng có Điện lực tham gia; nghiệm thu từng phần và tổng thể đủ điều kiện đóng điện.
- Hoàn thiện hồ sơ điều kiện đóng điện; ký hợp đồng mua bán điện; Điều phối lịch đóng điện với Điện lực.
- Đóng điện đưa vào vận hành; bàn giao hồ sơ hoàn công và hướng dẫn O&M.
Các phụ thuộc ảnh hưởng tiến độ cần quản trị sớm:
- Nguồn cung thiết bị chính (MBA, RMU/tủ trung thế, cáp) và lịch giao hàng.
- Phê duyệt/điều phối từ Điện lực và chính quyền địa phương (đấu nối, cắt điện, giấy phép thi công).
- Điều kiện mặt bằng, giao thông – đào đường, và phối hợp các bên liên quan tại hiện trường.
- Đồng bộ hồ sơ chất lượng: thiết kế được duyệt, chứng chỉ thiết bị, biên bản thí nghiệm, nhật ký, bản vẽ hoàn công.
Khung BOM/phạm vi công việc tham chiếu để kiểm soát đầu việc và đầu ra mỗi giai đoạn:
| Hạng mục | Mô tả | Ghi chú kiểm tra |
|---|---|---|
| Khảo sát | Thu thập hiện trạng, tải, điều kiện | |
| Thiết kế | Tính toán, bản vẽ, thuyết minh | |
| Thi công | Lắp đặt, kết nối, cân chỉnh | |
| Nghiệm thu | Test, commissioning, biên bản | |
| O&M | Vận hành và bảo trì |
Thi công và nghiệm thu cần tuân thủ tiêu chuẩn hiện hành và quy định quản lý chất lượng công trình xây dựng. Hồ sơ pháp lý đầy đủ giúp rút ngắn điều phối với Điện lực và giảm rủi ro khi đóng điện.

6. Decision logic: chọn phương án tối ưu theo mục tiêu dự án
Quyết định loại trạm dựa trên tiến độ, mặt bằng, CAPEX, khả năng mở rộng và chiều dài tuyến cáp. Trạm kiosk/compact hợp khi cần nhanh và mặt bằng chật; trạm xây/phòng phù hợp khi có đất và cần tối ưu CAPEX; modular cho lộ trình mở rộng. Ưu tiên bố trí gần tâm phụ tải, gắn với ràng buộc EVN và kế hoạch mở rộng.
Logic ra quyết định xoay quanh bốn trục: tiến độ/mặt bằng, CAPEX/quỹ đất, khả năng mở rộng, và chiều dài tuyến cáp–tổn thất. Mọi lựa chọn cần khớp yêu cầu đấu nối, vận hành an toàn và tuân thủ tiêu chuẩn hiện hành. Các so sánh chi phí–tổn thất–tiến độ cần dữ liệu dự án/BOQ/thiết kế để định lượng.
Lựa chọn nhanh theo mục tiêu:
- Ưu tiên tiến độ, mặt bằng hạn chế: chọn trạm kiosk/compact lắp sẵn; cấu hình tiêu chuẩn, thi công nhanh, phù hợp khu đất nhỏ.
- Tối ưu CAPEX, có quỹ đất: chọn trạm xây/phòng; linh hoạt bố trí thiết bị và tối ưu chi phí vật tư–công trình.
- Cần linh hoạt mở rộng: thiết kế modular, dự phòng ngăn, mặt bằng và tuyến cáp để cắm thêm module.
- Tuyến cáp dài/địa hình khó: đặt trạm gần tâm phụ tải để rút ngắn cáp hạ áp, giảm tổn thất và tiết diện.
- Phân bố phụ tải phân tán: chia thành nhiều trạm nhỏ gần điểm tải thay vì một trạm lớn duy nhất.
Quy trình chốt phương án khả thi:
- Xác định phụ tải theo khu vực, mức tăng trưởng và mốc mở rộng; cần dữ liệu dự án/BOQ/thiết kế để định lượng.
- Khóa vị trí sơ bộ gần trung tâm phụ tải, kiểm tra hành lang cáp/đường vào và ràng buộc EVN.
- Sàng lọc loại trạm (kiosk/compact, trạm xây/phòng, modular) theo mặt bằng, tiến độ, chiến lược vận hành.
- Kiểm điều kiện định mức: điện áp cao/thấp danh định, dòng chịu ngắn mạch, cụm đóng cắt cao áp/hạ áp, cấu hình MBA.
- Đánh giá hiệu suất MBA và tổn thất–chiều dài cáp theo phương án; cần dữ liệu dự án/BOQ/thiết kế để định lượng.
- Soát tiêu chuẩn áp dụng (TCVN/IEC) và yêu cầu nghiệm thu, an toàn, vận hành.
- Lập phương án O&M, khả năng nâng cấp, và kế hoạch commissioning phù hợp tiến độ.
Rủi ro và bù trừ cần cân nhắc:
- Đặt trạm xa tâm phụ tải làm tăng tổn thất và chi phí cáp hạ áp; rủi ro sụt áp.
- Trạm compact thuận tiến độ nhưng không linh hoạt mở rộng bằng trạm xây.
- Trạm xây cần thời gian dân dụng và phê duyệt dài hơn; phụ thuộc mặt bằng.
- Bỏ qua kiểm tra dòng ngắn mạch có thể dẫn đến quá tải thiết bị đóng cắt.
Khung phạm vi công việc tham chiếu để kiểm soát quyết định và rủi ro:
| Hạng mục | Mô tả | Ghi chú kiểm tra |
|---|---|---|
| Khảo sát | Thu thập hiện trạng, tải, điều kiện | |
| Thiết kế | Tính toán, bản vẽ, thuyết minh | |
| Thi công | Lắp đặt, kết nối, cân chỉnh | |
| Nghiệm thu | Test, commissioning, biên bản | |
| O&M | Vận hành và bảo trì |
Lưu ý: mọi so sánh CAPEX/OPEX, tổn thất và tiết diện cáp cần dữ liệu dự án/BOQ/thiết kế để định lượng trước khi chốt phương án.

7. Rủi ro đội chi phí & cách tối ưu ngân sách 2026
Chương này khoanh vùng các rủi ro đội chi phí khi triển khai trạm biến áp đến mốc 2026: thiếu dữ liệu đấu nối, thay đổi tiêu chuẩn, chuỗi cung ứng và điều kiện hiện trường. Giải pháp tập trung vào chốt sớm tiêu chuẩn/phạm vi, thiết kế tối giản nhưng tuân thủ, chuẩn hóa vật tư, tách pha pháp lý–cung ứng, và bố trí dự phòng rủi ro trong hợp đồng. Một số hạng mục số hóa làm tăng CAPEX trước mắt nhưng giảm O&M về dài hạn. Cần dữ liệu dự án/BOQ/thiết kế để định lượng chính xác.
Mục tiêu là khóa chặt các yếu tố làm đội chi phí trạm biến áp trước mốc 01/06/2026: tuân thủ QCVN 26:2025/BCT, cập nhật PCCC theo TCVN 3890:2023, và kiểm soát đường găng cung ứng thiết bị chính (GIS, rơle, cáp lực). Mọi định lượng cụ thể cần dữ liệu dự án/BOQ/thiết kế để định lượng.
Các rủi ro chi phí thường gặp gồm: dữ liệu đấu nối chưa đầy đủ (ngắn mạch, cấu hình bảo vệ, hành lang tuyến), thay đổi tiêu chuẩn giữa chừng, biến động giá đồng/thép, đứt gãy chuỗi cung ứng GIS và rơle IEC, điều kiện hiện trường phức tạp (hành lang an toàn, nối đất không đạt), và rò rỉ SF6 ở thiết bị GIS.
- Thiếu dữ liệu đấu nối lưới: kéo dài thiết kế, phát sinh vật tư/biện pháp thi công.
- Thay đổi/áp dụng muộn QCVN 26:2025/BCT và TCVN 3890:2023: phải thiết kế lại, tăng CAPEX.
- Chuỗi cung ứng: lead time GIS/rơle dài; rủi ro chất lượng và phụ tùng thay thế.
- Biến động giá: đồng, thép tác động trực tiếp cáp và kết cấu.
- Hiện trường: hành lang an toàn, điện trở đất cao làm phát sinh xử lý nền, hệ thống nối đất.
Định hướng tối ưu ngân sách: chốt sớm tiêu chuẩn/kỹ thuật và phạm vi ngay từ FS–basic design; thiết kế tối giản nhưng đủ chuẩn (tối ưu ngăn lộ, tuyến cáp, tủ đo lường); chuẩn hóa vật tư để gom mua và giảm rủi ro giá; tách pha pháp lý (PCCC, thỏa thuận đấu nối) và cung ứng để rút ngắn đường găng; áp dụng bảo trì theo tình trạng để giảm OPEX; và đưa điều khoản dự phòng rủi ro vào hợp đồng EPC.
| Hạng mục | Mô tả | Ghi chú kiểm tra |
|---|---|---|
| Khảo sát | Thu thập hiện trạng, tải, điều kiện | |
| Thiết kế | Tính toán, bản vẽ, thuyết minh | |
| Thi công | Lắp đặt, kết nối, cân chỉnh | |
| Nghiệm thu | Test, commissioning, biên bản | |
| O&M | Vận hành và bảo trì |
Các quyết định then chốt cần thực hiện sớm trong 2026 để khóa chi phí:
- Chốt hồ sơ tiêu chuẩn áp dụng (QCVN 26:2025/BCT, TCVN 3890:2023) và freeze phạm vi.
- Phối hợp với EVN để xác nhận dữ liệu đấu nối và khả năng giải tỏa công suất.
- Tiền thẩm định (pre-qual) nhà cung cấp GIS, rơle theo IEC; dự trù lead time và phụ tùng.
- Bố trí dự phòng rủi ro giá vật tư và điều khoản thay đổi (escalation) trong hợp đồng EPC.
Lưu ý: hạng mục số hóa bảo vệ/đo lường có thể tăng chi phí ban đầu nhưng giúp giảm chi phí O&M nhờ giám sát tình trạng và thí nghiệm có trọng tâm. Mọi con số ngân sách cụ thể cần dữ liệu dự án/BOQ/thiết kế để định lượng.

8. Phạm vi dịch vụ và cách QuangAnhcons đồng hành
QuangAnhcons cung cấp dịch vụ EPC trạm biến áp trọn gói hoặc từng phần: khảo sát, thiết kế, cung cấp thiết bị, thi công–thí nghiệm, hồ sơ pháp lý & EVN, nghiệm thu–đóng điện, vận hành–bảo trì. Chúng tôi làm rõ cấu phần chi phí, lịch trình và cơ chế phối hợp với EVN nhằm giảm rủi ro phát sinh, đảm bảo tiến độ và chất lượng.
Phạm vi dịch vụ EPC trạm biến áp của QuangAnhcons bao gồm toàn bộ vòng đời dự án: từ khảo sát ban đầu, thiết kế–mua sắm, thi công–thí nghiệm đến nghiệm thu–đóng điện và O&M. Áp dụng cho trạm công nghiệp, trạm giải tỏa nguồn năng lượng tái tạo và các dự án đấu nối lưới EVN.
Chúng tôi đồng hành theo hai mô hình: trọn gói EPC hoặc theo từng phần việc (khảo sát/thiết kế/cung cấp thiết bị/thi công–thí nghiệm/hồ sơ EVN/O&M). Cấu phần dịch vụ, phạm vi trách nhiệm và mốc bàn giao được chuẩn hóa để kiểm soát chất lượng, chi phí và tiến độ.
Thiết kế và triển khai tuân thủ TCVN hài hòa IEC; máy biến áp theo IEC 60076; tự động hóa–SCADA và bảo vệ–điều khiển tham chiếu IEC 61850 khi phù hợp. Hồ sơ pháp lý–kỹ thuật và quy trình đấu nối thực hiện theo yêu cầu EVN, phối hợp kiểm tra trước khi đóng điện.
| Hạng mục | Mô tả | Ghi chú kiểm tra |
|---|---|---|
| Khảo sát | Thu thập hiện trạng, phụ tải, điều kiện thi công, điểm đấu nối | Biên bản khảo sát, ảnh hiện trường, yêu cầu đấu nối sơ bộ |
| Thiết kế | Tính toán, phương án sơ đồ, bản vẽ, thuyết minh, danh mục thiết bị | Tuân thủ TCVN/IEC; hồ sơ nộp EVN thỏa thuận đấu nối |
| Cung cấp thiết bị | Mua sắm MBA, máy cắt, dao cách ly, bảo vệ–điều khiển, cáp–tủ | CO/CQ, FAT nếu yêu cầu; danh mục approved |
| Thi công | Lắp đặt, đấu nối, cấu hình relay/SCADA, kiểm tra an toàn | ITP, báo cáo nhật ký, kiểm soát chất lượng–ATLĐ–Môi trường |
| Thí nghiệm | Test, hiệu chỉnh, chạy thử đơn động–liên động, SCADA | Test report, SAT, biên bản liên quan |
| Hồ sơ EVN | Thỏa thuận đấu nối, kiểm tra hiện trường, nghiệm thu | Phối hợp đơn vị quản lý lưới EVN |
| Nghiệm thu–đóng điện | Nghiệm thu kỹ thuật, an toàn, đóng điện, bàn giao | As-built, O&M manual, training |
| O&M | Vận hành, bảo trì định kỳ, hỗ trợ sự cố | Kế hoạch O&M, SLA nếu áp dụng |
Minh bạch chi phí và lịch trình: chúng tôi lập WBS, mốc kiểm soát, và kế hoạch tích hợp với EVN để giảm rủi ro phát sinh. Định lượng khối lượng/giá trị cần dựa trên hồ sơ thực tế: cần dữ liệu dự án/BOQ/thiết kế để định lượng.
- Thiết kế tối ưu theo TCVN/IEC, kiến trúc bảo vệ–điều khiển và chuẩn giao tiếp SCADA theo yêu cầu lưới.
- Quản lý chất lượng–an toàn–môi trường xuyên suốt; hồ sơ truy xuất nguồn gốc thiết bị đầy đủ.
- Commissioning có kiểm soát, phối hợp EVN kiểm tra sẵn sàng đóng điện.
- Bàn giao as-built, test report, hướng dẫn O&M và đào tạo vận hành.
- Tư vấn quyết định kỹ thuật: cấu hình N-1 (nếu yêu cầu), trạm không người trực, lộ trình nâng cấp SCADA/IEC 61850.

9. Kết luận
Giá trạm biến áp 2026 nên được tiếp cận theo cấu phần chi phí và dữ liệu đầu vào rõ ràng. Khi hồ sơ hoàn chỉnh và thỏa thuận đấu nối xác lập, báo giá có thể chốt minh bạch và kiểm soát rủi ro tốt hơn.
10. Câu hỏi thường gặp
Bao lâu có thể nhận báo giá sơ bộ trạm biến áp khi chỉ có công suất dự kiến?
Với chỉ mỗi công suất dự kiến, có thể phát hành khung giá sơ bộ dựa trên giả định phạm vi. Tuy nhiên, để con số sát thực tế, cần bổ sung: cấp điện áp và sơ đồ một sợi, điểm đấu nối, chiều dài/phương án lộ tuyến cáp, tiêu chuẩn áp dụng (EVN/TCVN/IEC), điều kiện hiện trường và mốc tiến độ. Thiếu các dữ liệu này, báo giá sẽ kèm điều kiện.
Có cần xin thỏa thuận đấu nối EVN trước khi chốt cấu hình trạm không?
Không bắt buộc để xin báo giá sơ bộ, nhưng rất nên có (hoặc ít nhất văn bản nguyên tắc) trước khi chốt cấu hình và giá cuối. Thỏa thuận đấu nối xác lập điểm đấu nối, cấp điện áp, yêu cầu đo đếm/bảo vệ và hành lang kỹ thuật; thiếu các ràng buộc này dễ dẫn tới thiết kế lại, phát sinh chi phí và trễ tiến độ.
Nên chọn trạm kiosk/compact hay trạm xây để tối ưu tiến độ và chi phí?
Nếu cần điện sớm, mặt bằng hạn chế và công suất nhỏ–vừa, chọn kiosk/compact để rút ngắn phần xây dựng; đổi lại, khó mở rộng về sau. Khi có quỹ đất và mục tiêu tối ưu chi phí vòng đời/công suất lớn, ưu tiên trạm xây (ngoài trời thường kinh tế hơn). Quyết định dựa trên phụ tải, tuyến cáp, PCCC và kế hoạch mở rộng.
Những yếu tố nào khiến giá trạm biến áp 2026 biến động nhiều nhất?
Biến động giá đồng/thép, tỷ giá và logistics là tác nhân chính; thêm áp lực nguồn cung MBA/tủ/cáp. Cập nhật yêu cầu PCCC và số hóa bảo vệ–đo lường có thể làm tăng CAPEX ban đầu khoảng 15–25% nhưng giúp giảm O&M dài hạn. Điều kiện hiện trường, tiến độ và ràng buộc EVN cũng chi phối mạnh. Cần BOQ/thiết kế để định lượng.
Khi nâng công suất trạm hiện hữu, phần nào thường phát sinh chi phí?
Thường phát sinh ở: thay MBA và tủ trung/hạ thế, nâng cấp cáp/thanh cái, mở rộng nền móng–nhà trạm, gia cường nối đất, điều chỉnh đo đếm/SCADA và yêu cầu PCCC. Cần hồ sơ as-built, kết quả thí nghiệm hiện trạng, tính toán ngắn mạch, kiểm tra không gian lắp đặt và thỏa thuận EVN để xác định phạm vi và chi phí chính xác.
Có thể tách gói thầu thiết bị và thi công để tối ưu ngân sách không?
Hoàn toàn có thể tách gói để tối ưu ngân sách, nhưng phải khóa ranh giới: ai chịu vận chuyển/lưu kho, thí nghiệm FAT/SAT, tích hợp rơle–SCADA, bảo hành và phối hợp EVN. Rủi ro chính là tương thích thiết bị và lệch tiến độ giao hàng. Cần BOQ, thông số kỹ thuật, ITP, điều kiện thương mại và kế hoạch tích hợp rõ ràng.
Gửi bản vẽ mặt bằng, công suất dự kiến và vị trí đấu nối để nhận phương án sơ bộ và lịch khảo sát sớm.
Tài liệu tham khảo
Tiêu chuẩn/quy chuẩn & văn bản kỹ thuật
- QCVN 26:2025/BCT – Quy chuẩn kỹ thuật số hóa bảo vệ-đo lường
- TCVN 3890:2023 – Tiêu chuẩn PCCC trạm biến áp
- IEC 61850 – Giao thức số hóa trạm biến áp
- Thông tư 05/2023/TT-BCT – Bộ định mức dự toán chuyên ngành thí nghiệm điện đường dây và trạm biến áp – 2023[8][10]
- Thông tư 09/2019/TT-BXD – Hướng dẫn xác định và quản lý chi phí đầu tư xây dựng – 2019[2]
- Thông tư 06/2016/TT-BXD – Hướng dẫn xác định và quản lý chi phí đầu tư xây dựng (cũ) – 2016[2]
- QĐ 269/QĐ-EVN – Quy trình quản lý vận hành và bảo dưỡng trạm biến áp phân phối – 2019
- Nghị định 46/2015/NĐ-CP – Quản lý chất lượng và bảo trì công trình xây dựng
- TCVN 8096-202:2017 – Cụm đóng cắt và điều khiển cao áp – Phần 202: Trạm biến áp lắp sẵn cao áp/hạ áp
- IEC 62271-202:2014 – High-voltage/low-voltage prefabricated substation
- TCCS 01:2023/EVN – Tiêu chuẩn kỹ thuật máy biến áp phân phối đến 35 kV
- TCVN 7447-8-1:2024 – Lắp đặt điện hạ áp – Phần 8-1: Hiệu suất năng lượng
- IEC 60364-8-1:2019 – Low-voltage electrical installations – Part 8-1: Energy efficiency
- TCVN 13254:2021 – Máy biến áp phân phối mức hiệu suất năng lượng cao
- TCVN 8525:2015 – Máy biến áp phân phối mức hiệu suất năng lượng tối thiểu
- IEC 60076-1 – Máy biến áp lực – Phần 1: Yêu cầu chung
- QCVN 26:2025/BCT – Quy chuẩn số hóa bảo vệ đo lường
- Thông tư 05/2023/TT-BCT – Định mức dự toán thí nghiệm điện TBA
- IEC 60076 – Máy biến áp
- IEC 61850 – Tự động hóa trạm biến áp
- TCVN – Tiêu chuẩn thiết kế hài hòa IEC
- Nghị định 62/2025/NĐ-CP – Bảo vệ công trình điện lực và an toàn
- Nghị định 58/2025/NĐ-CP – Phát triển điện năng lượng tái tạo
English
简体中文
Deutsch
日本語
한국어
ไทย
Русский
Français
